请选择您要切换的城市:【全国站】 北京:北京上海:上海天津:天津重庆:重庆河北:石家庄唐山秦皇岛邯郸邢台保定张家口承德沧州廊坊衡水 山西:太原大同阳泉长治晋城朔州忻州吕梁晋中临汾运城 内蒙古:呼和浩特包头乌海赤峰呼伦贝尔通辽乌兰察布鄂尔多斯巴彦淖尔 辽宁:沈阳大连鞍山抚顺本溪丹东锦州营口阜新辽阳盘锦铁岭朝阳葫芦岛 吉林:长春吉林四平辽源通化白山白城松原 黑龙江:哈尔滨齐齐哈尔牡丹江佳木斯大庆伊春鸡西鹤岗双鸭山七台河绥化黑河 江苏:南京无锡徐州常州苏州南通连云港淮安盐城扬州镇江宿迁 浙江:杭州宁波温州绍兴湖州嘉兴金华衢州台州丽水舟山 安徽:合肥芜湖蚌埠淮南马鞍山淮北铜陵安庆黄山阜阳宿州滁州六安宣城池州亳州 福建:福州厦门泉州莆田漳州龙岩三明南平宁德 江西:南昌赣州宜春吉安上饶抚州九江景德镇萍乡新余鹰潭 山东:济南青岛淄博枣庄东营烟台潍坊济宁泰安威海日照滨州德州聊城临沂菏泽莱芜 河南:郑州开封洛阳平顶山安阳鹤壁新乡焦作濮阳许昌漯河三门峡商丘周口驻马店南阳信阳 湖北:武汉黄石十堰荆州宜昌襄阳鄂州荆门黄冈孝感咸宁随州 湖南:长沙株洲湘潭衡阳邵阳岳阳张家界益阳常德娄底郴州永州怀化 广东:广州珠海深圳汕头佛山韶关湛江肇庆江门茂名惠州梅州汕尾河源阳江清远东莞中山潮州揭阳云浮 广西:南宁柳州桂林梧州北海崇左来宾贺州玉林百色河池钦州防城港贵港 海南:海口三亚儋州三沙 四川:成都绵阳自贡攀枝花泸州德阳广元遂宁内江乐山资阳宜宾南充达州雅安广安巴中眉山 贵州:贵阳六盘水遵义铜仁毕节安顺 云南:昆明昭通曲靖玉溪普洱保山丽江临沧 西藏:拉萨昌都山南日喀则林芝 陕西:西安铜川宝鸡咸阳渭南汉中安康商洛延安榆林 甘肃:兰州嘉峪关金昌白银天水酒泉张掖武威定西陇南平凉庆阳 青海:西宁海东 宁夏:银川石嘴山吴忠固原中卫 新疆:乌鲁木齐克拉玛依吐鲁番哈密台湾:台湾 香港特别行政区:香港特别行政区澳门特别行政区:澳门特别行政区

在线留言在线留言 收藏网站收藏网站 网站地图网站地图

13年专注管道渗漏修复产品研发生产 提供管道加固防腐抗渗一体化解决方案

咨询热线 400-0371-713 18837199713
地下管道渗漏修复方案

热搜关键词: 冗余智砼防腐混凝土掺和剂 冗余智砼海水混凝土掺和剂 冗余智砼混凝土掺和剂 RD-7混凝土管道密封剂 YYB特种防腐抗渗浆料

  • PCCP管道接口渗漏治理方案
PCCP管道接口渗漏治理方案
在腐蚀的管道内壁清理后,喷涂高强度耐腐蚀,抗渗性好的浆料。在解决渗漏的同时,对原管道进行加固补强,阻止管道内的钢筋继续腐蚀,从而实现防腐抗渗加固同时解决。
在线咨询

服务热线:400-0371-713

  • 方案详情
现场施工

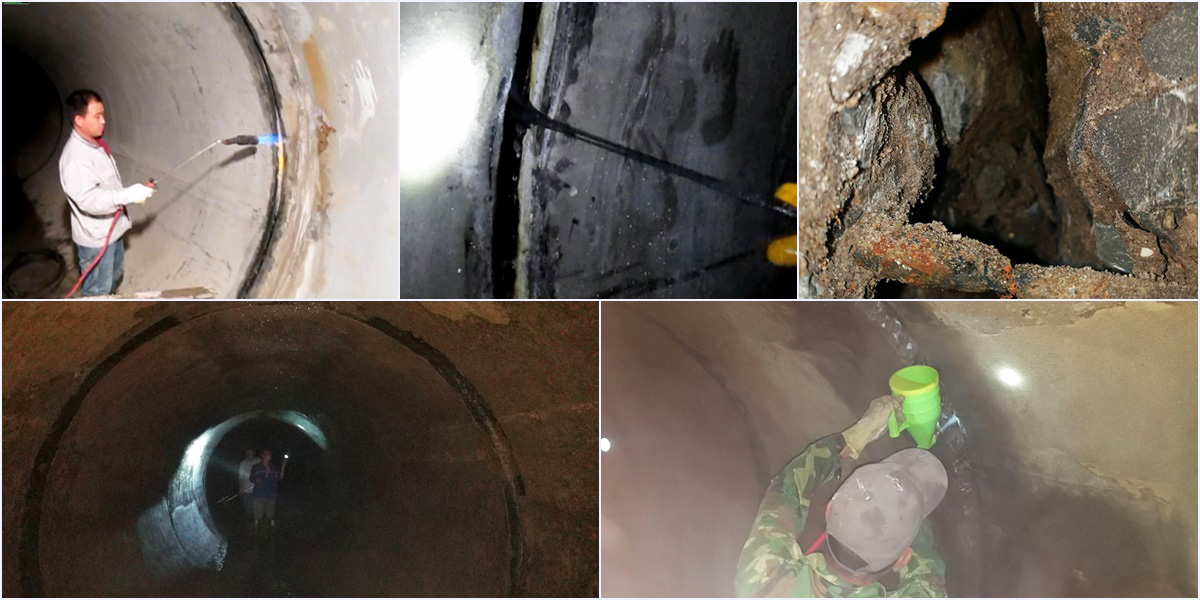

现场施工

施工措施及基面处理

现场安全、防护施工措施

坚持"安全第一,预防为主"的方针,在施工期间杜绝一切安全质量事故。强化施工现场科学管理,满足现场环保要求,进行安全文明施工。

1)、周边1-2米设置安全防范界线树立警戒告示牌等措施,安全专员管理巡查。

2)、安全梯搭设结实,方便上下安全,换风排气电扇配备。

3)、防护口罩、安全帽、橡胶水鞋、橡胶手套、安全带。

积水抽排、基面处理施工

基层要求:清除污水、污泥,垃圾装袋、积水抽排至业主指定点。

1)、清理配备机具:污水泵、铁锹、扫帚、空压机、手锤、钢凿、抹布等。

2)、 将泵抽出的水反复冲洗套管周围底板及阴角、缺陷孔洞部位松动的附着物,大的垃圾装袋吊出堆放到指定点沥水。

承插口防水密封综合治理措施

施工机具

施工机具:梯架、电缆接驳、水泵、角磨机、电镐、电钻、空压机、铁铲、钢钎、棕毛刷、滚筒、高压灌浆机、料桶、搅拌机、油麻绳或棉绳等。

施工示意图

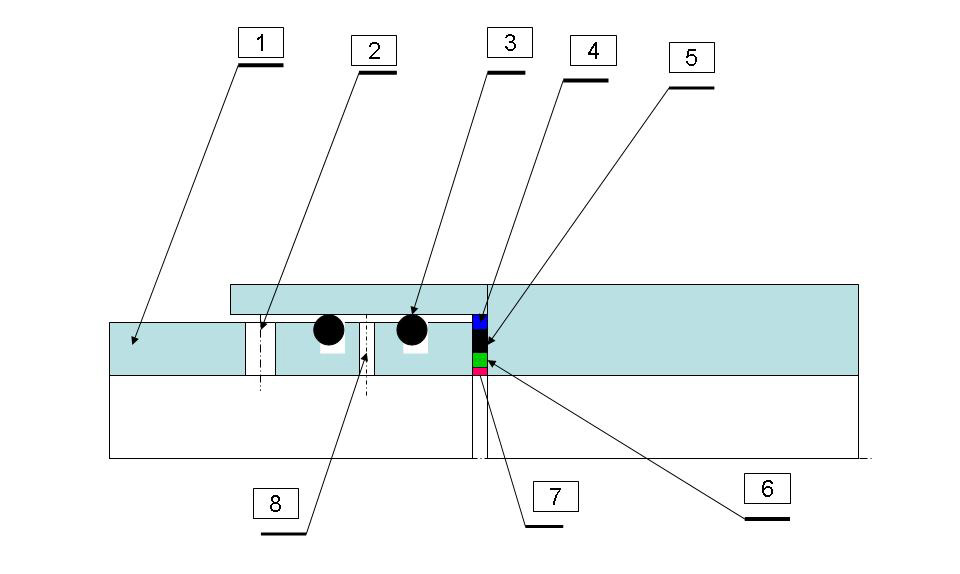

施工示意图

1.管道插口 2.YY17注浆口 3.原密封圈 4.油麻绳 5. 预埋针头注射YY17 6.YY16、YYA靠背 7.YYP粘贴PAWM-4,RD-DT密封边 8. 试压孔

承插口修复施工步骤

基面处理:垃圾清理,高压水冲洗清洁,积水抽排,确保承插口施工范围无明水聚积;

背靠处理:将承插口基面打磨毛面,管壁清理干净,承插口间隙垃圾整体高压冲洗清理干净;

止水措施:涌水严重的孔洞、间隙用YY16闪凝浆料快速固结堵漏止水,微小渗漏无须做止水处理;

依据承插口间隙整体尺寸塞入浸水的油麻绳(或棉绳),用木棒捣挤进入间隙底部,不规则的间隙嵌挤入相应尺寸的油麻绳捣紧实(油麻绳直径每股1-1.5cm粗);

采取YY16和YYA按2:1干混均匀,再拌合筛检的细砂(粉、砂份量按2:1)成快凝抗渗堵漏砂浆,将100-150mm规格的止水针头按500mm间距放置抵入油麻绳0.5mm,再用快凝抗渗堵漏砂浆固定密封(或整体密封堵漏后再钻孔安装止水针头),厚度30-50mm左右,保证将止水针头橡胶部位全部埋入,确保固结牢固。快凝抗渗堵漏砂浆须少配制,快施工,熟练进行间隙按固定厚度整体批抹压实,棕毛刷沾水养护、刷涂收匀密实;

2-4小时后按YY17特种莱卡树酯配比(主剂:助剂为20:1)拌匀,倒入准备好的灌浆机,连接止水针头即可加压注射,YY17特种莱卡树酯注入含水的油麻绳,进入油麻绳背靠层孔隙,与水反应,膨胀挤压密实,与油麻绳形成复合止水环,背靠形成止水背靠,堵住渗水通道。

观察2小时后,无渗漏现象即可拆卸针头外部份,采取YY16加水调成腻子状注浆孔补平。

采用角磨机安装钢丝轮和金刚砂磨片分别打毛承插口管内壁基面,整体高压喷水清洗、润湿基面。对混凝土表面浮浆、反碱、尘土、油污以及表面涂层等杂物必须清除干净,用钢丝刷、打磨机及清水高压清洗基层表面。在喷涂YYA浆料之前,混凝土表面必须再次用干净水冲洗。使混凝土表面具有完全湿润的粗麻面,以利YYA中的活性化学物质向内层反应延伸,确保结晶体结构深入混凝土毛细系统。

喷涂YYA防水抗渗浆料。YYA浆料一定要分层喷涂,一次喷涂初凝后方可进行下一次喷涂,一次喷涂厚度不得大于4mm。

抹压YY37冗余墙面专用防水浆料。按水、乳液与粉料0.5:1:3比例取料,先将3份粉料倒入盛有0.5份水的料桶中搅拌潮湿,再倒入1份乳液继续搅拌5分钟备用(根据实际状况加减乳液或粉料调节稀稠及软硬程度)。

YYPE冗余防水粘接料粘贴PAWM-4防水卷材。

辊涂RD-DT饮用水防水浆料密封边口。1小时后按水、乳液与粉料0.1:1:1比例取料,先将1份粉料倒入盛有0.1份水的料桶中搅拌潮湿,再倒入1份乳液继续搅拌5分钟备用(根据实际状况增减乳液或粉料调节稀稠度)

管内壁内衬防水密封综合治理措施

施工机具:梯架、电缆接驳、水泵、角磨机、电镐、电钻、空压机、铁铲、钢钎、棕毛刷、滚筒、高压灌浆机、料桶、搅拌机、油麻绳或棉绳等。

施工示意图:

施工示意图

内衬防水密封修复施工步骤:

基面处理:垃圾清理,高压水冲洗清洁,积水抽排,确保内壁施工范围无明水聚积;将内壁基面整体打磨毛面,管壁清理干净,裂缝垃圾整体高压冲洗清理干净;

止水措施:涌水严重的孔洞、裂缝清理开凿后用YY16闪凝浆料快速固结堵漏止水处理;

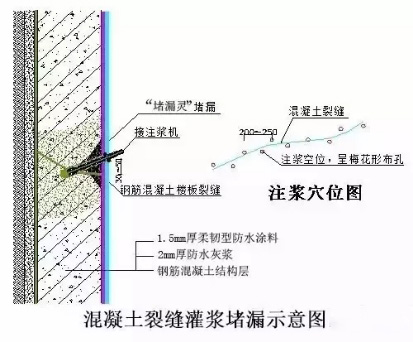

裂缝渗漏的在裂缝左右两侧15cm处倾斜45度钻孔至结构体厚度之一半深度,循序钻孔,孔径为13mm,孔距20-30cm,钻孔完成后 即可一次性埋设所有灌注针头,如下图:
内衬防水密封修复施工步骤

YY17特种莱卡树酯注入含水的油麻绳,进入油麻绳背靠层孔隙,与水反应,膨胀挤压密实,与油麻绳形成复合止水环,背靠形成止水背靠,堵住渗水通道。

采用角磨机安装钢丝轮和金刚砂磨片分别打磨管内壁基面,灌浆料必须清理干净,整体高压喷水清洗、润湿基面。对混凝土表面浮浆、反碱、尘土、油污以及表面涂层等杂物必须清除干净,用钢丝刷、打磨机及清水高压清洗基层表面。在喷涂YYA浆料之前,混凝土表面必须再次用干净水冲洗。使混凝土表面具有完全湿润的粗麻面,以利YYA中的活性化学物质向内层反应延伸,确保结晶体结构深入混凝土毛细系统。

喷涂YYA防水抗渗浆料。YYA浆料一定要分层喷涂,一次喷涂初凝后方可进行下一次喷涂,一次喷涂厚度不得大于4mm。

抹压YY37冗余墙面专用防水浆料,修补找平内壁基面。按水、乳液与粉料0.5:1:3比例取料,先将3份粉料倒入盛有0.5份水的料桶中搅拌潮湿,再倒入1份乳液继续搅拌5分钟备用(根据实际状况加减乳液或粉料调节稀稠及软硬程度)。

YYPE冗余防水粘接料粘贴PAWM-6防水卷材。

辊涂RD-DT饮用水防水浆料密封搭接边口。1小时后按水、乳液与粉料0.1:1:1比例取料,先将1份粉料倒入盛有0.1份水的料桶中搅拌潮湿,再倒入1份乳液继续搅拌5分钟备用(根据实际状况增减乳液或粉料调节稀稠度)
